甘孜真抓实干绘就“亿千瓦绿电基地”施工图

  雅砻江两河口抽蓄电站。

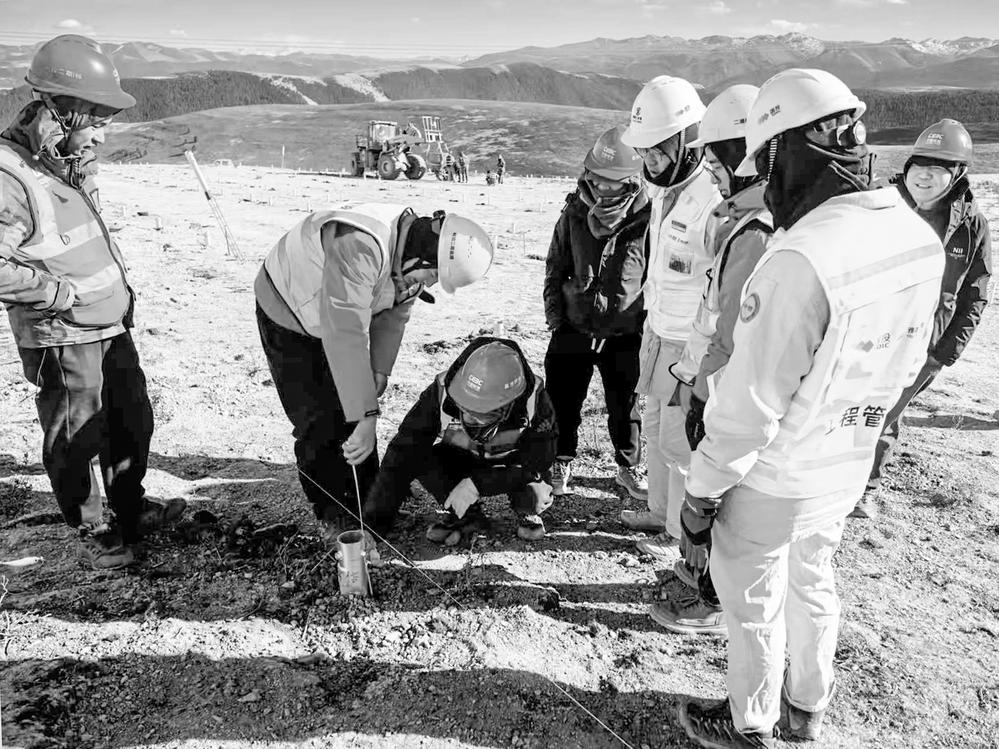

  在柯拉二期光伏项目建设现场,工人仔细检查桩基情况。

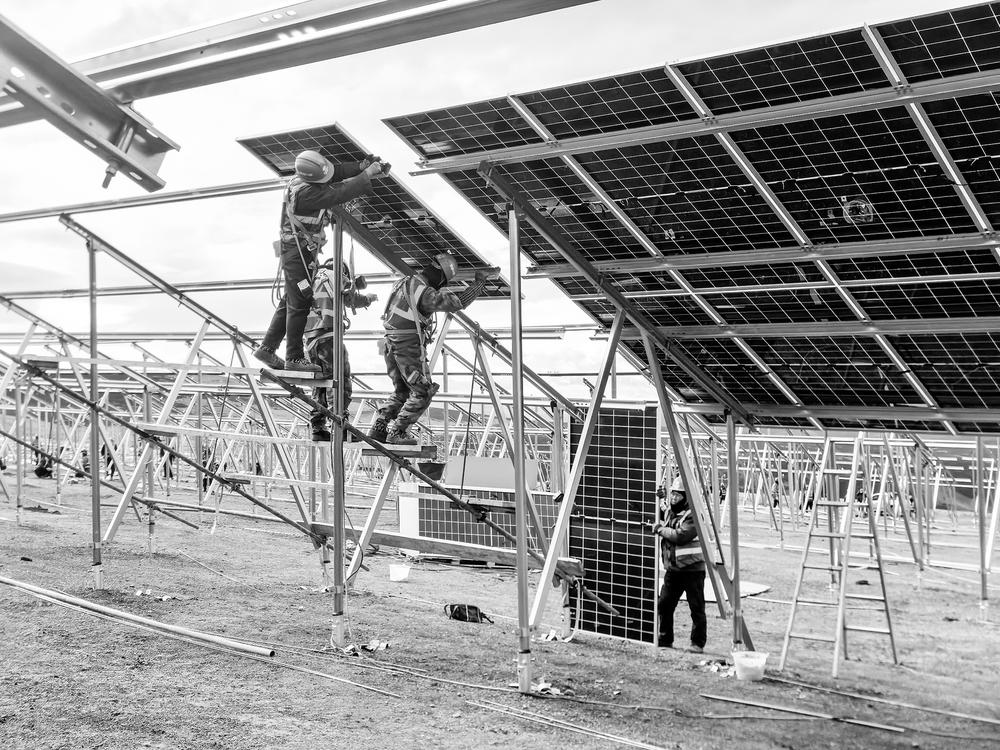

  工人正在安装太阳能电池板。

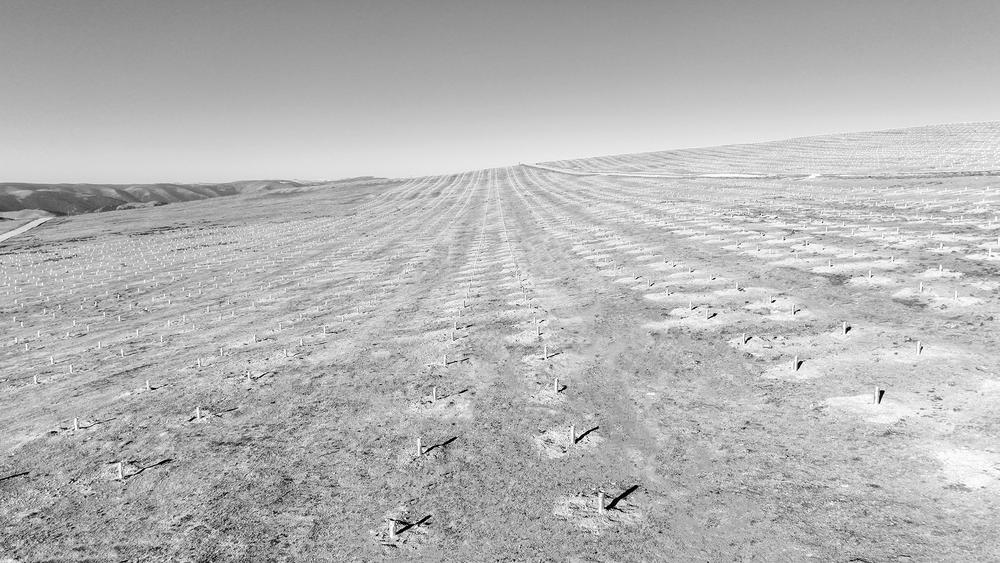

  整齐排布的桩基。

  ◎全媒体记者 黄炼

  川西高原的春日,风依旧刺骨,在柯拉二期光伏项目建设现场,项目管理人员郑世伟,蹲在一片刚施工完的基桩前,仔细检查桩基垂直度和线性。身后,打桩机的声音在山谷间回荡,十几名工人正忙着桩基施工。

  他掏出手机看了眼天气:“过两天还有一场雪,得赶在这之前把这一片的桩基打完。”

  “这地方海拔4600米,冬天干活最难的是升压站混凝土养护。”郑世伟站起身,跺了跺冻得发麻的脚,“温度太低,混凝土一浇上去就容易冻裂。我们想了各种办法——拌和用热水,罐车裹保温被,浇完马上盖棉被、搭暖棚。”

  柯拉二期是今年我州重点推进的光伏项目之一,装机规模100万千瓦。我州召开全州“崇尚快干、笃行实干、不畏苦干、善谋巧干”主题实践活动动员部署会后,全州能源系统迅速把“四干”精神转化为推动绿电基地建设的强劲动力,将主题实践活动要求深度融入项目建设各环节,以作风之实护航发展之速,2026年全州能源领域锚定力争投资180亿元以上的目标,以“四干”实效答好绿电发展考卷。

  “180亿不是挂在嘴上的数字。”州发改委能源科科长曹政道告诉记者,春节前,州委、州政府就把任务层层拆解了——一季度抓什么、二季度推什么,每个项目的月度节点、季度目标,全部上墙挂图作战。州委、州政府“四干”的号召,更让全州能源建设战线的干部群众鼓足干劲,把快干、实干、苦干、巧干的要求落到具体工作中,“比如柯拉二期,一季度要完成约40%桩基施工,二季度要全面启动支架、组件安装,这就是快干抢进度、实干求实效的具体要求。”

  这种“倒排工期”的压力,伴着“四干”主题实践活动的实干氛围,传导到了每一个项目现场。

  在道孚抽水蓄能电站工地,电站建设管理局局长李其虎正在现场巡查。这里将安装6台单机容量为35万kW的可逆式水轮发电机组,建成后相当于一个巨型“充电宝”,专门用来平抑光伏、风电的波动。

  “抽蓄项目周期长,前期工作特别重要。”李其虎说,立足“不畏苦干、善谋巧干”,目前他们正全力推进“三通一平”,克服高原施工的各类难题,创新工作方法加快项目推进,确保年内主体工程进入全面建设阶段。“道孚抽蓄项目,是全省抽蓄布局的重要一环。今年州里提出了目标——抽蓄要‘加速建设’,借着‘四干’主题实践活动的东风,我们这边不能掉链子,更要干出成效、干出速度。”

  除了道孚,两河口混合式抽蓄也在加紧推进。与此同时,甘孜、色达、理塘、新龙等4个抽水蓄能项目正在开展前期工作,力争尽快具备核准开工建设条件。这是一场接续赛,一棒接着一棒跑,更是全州能源系统以“四干”精神推动项目滚动开发的生动实践。

  “不能断档。”曹政道打了个比方,“就像接力棒,这个项目核准了,下一个马上递上来。今年搞前期,明年就能开工;今年在建的,后年就要投产。这正是善谋巧干的体现,只有这样滚动接续,才能支撑起‘亿千瓦清洁能源基地’这个目标,不辜负州委、州政府‘四干’的号召和期望。”

  滚动开发的背后,是一整套分工明确的推进机制,更是“四干”精神在甘孜能源建设领域的制度性落地。

  记者从州发改委获悉,目前我州已梳理形成2026年清洁能源建设攻坚清单,各项任务均明确牵头单位、责任人与完成时限,统筹安全与发展,全力推进能源项目建设、接续开发、就地消纳、外送保障,以“件件有落实、事事有回音”的实干作风,把“四干”要求转化为具体工作举措。

  今年,我州将以快干抢工期、实干促落地,加快昌波、孟底沟、旭龙等水电站主体工程施工,推进白玉达伊柯、雅江柯拉二期等光伏项目建设,抓紧雅江7号地块、道孚亚日二期等新确权光伏项目前期手续办理并开工建设。同时,依托两河口混合式抽水蓄能电站,力争年内完成配套300万千瓦新能源确权备案,推进乡城、理塘等光伏项目加快建设,持续实施巴塘、稻城水光一体化项目,探索德格、白玉、理塘风光同场开发,以善谋巧干探索绿电发展新路径。

  在就地消纳方面,紧扣“四干”要求推动绿电直连项目落地,推进康定市农村能源革命试点县65万千瓦光伏项目确权与开工准备,打造“新能源+高载能+数据产业”协同发展模式,让绿电就地消纳、就地转化,切实把发展优势转化为经济优势。

  电力外送通道建设同步提速,以苦干克难关、快干提进度,道孚500千伏输变电工程年内建成投产,甘孜南、甘孜西500千伏输变电工程开工建设,甘孜1000千伏变电站主变扩建工程加快核准,两条特高压交流工程前期工作稳步推进,全力打通绿电外送“主动脉”。

  安全监管方面,当地将持续建立健全能源领域安全管理量化考核体系,严格执行“监管—整改—销号—考核—奖惩”全链条闭环管理机制,层层压实安全责任,以实干作风守牢能源行业安全生产底线,为绿电基地建设保驾护航。

  这些任务,每一条都有牵头单位、责任人和完成时限,正是“四干”精神在甘孜能源建设工作中的具体体现。

  “比如电网这块,今年道孚500千伏要建成投产,这是硬任务。”国网甘孜供电公司建设部负责人说,借着全州“四干”主题实践活动的契机,他们年前就排好了施工计划,春节期间部分标段没停工,就是为了抢进度。“电网建慢了,电就送不出去,前面的工夫就白费了,我们必须以快干、实干,把电网建设的硬骨头啃下来。”

  分工明确,责任到人,节点清晰——从州发改委到各县(市),从项目业主到施工单位,每个人都知道自己今年要干什么、干到什么程度,全州上下以“崇尚快干、笃行实干、不畏苦干、善谋巧干”的精神风貌,凝聚起绿电基地建设的强大合力。

  2026年是“十五五”开局之年,对于甘孜来说,这一年的意义不只是180亿元投资,更是为未来五年积蓄势能。全州“四干”主题实践活动的部署,为甘孜绿电发展注入了新的动力,水电、光伏、抽蓄、电网、消纳——每一个环节都在加速运转,每一位建设者都在实干担当。这场关于“绿电”的接力赛,正在川西高原上以“四干”之姿,奋力奔跑。

  下午,柯拉二期工地收工。工人们三三两两往驻地走,再过几个月,这片荒坡上将立起成片的光伏板,阳光落上去,变成电流,顺着新建的输电线路送往远方。而这片高原上,以“四干”精神绘就的亿千瓦绿电基地蓝图,也正一步步变为现实。
